SpaceX Starmind:轨道AI数据中心如何依托NVIDIA Vera Rubin运行
SpaceX正在将埃隆·马斯克最具雄心的基础设施构想之一转化为一个正式命名的工程项目:Starmind,一个拟议中的携带高密度载荷的卫星轨道网络。

SpaceX Starmind:轨道AI数据中心如何依托NVIDIA Vera Rubin运行
引言
SpaceX正将埃隆·马斯克最具雄心的基础设施构想之一转化为一个正式命名的工程项目:Starmind,一个由搭载高密度AI计算能力卫星组成的拟议轨道网络。
该项目整合了SpaceX已掌控或正在积极建设的多个组成部分:
- 用于重型载荷运输的Starship
- 用于光学网络和地面连接的Starlink
- 围绕电力、散热和计算而非宽带天线设计的AI1卫星
- 用于近期计算载荷的NVIDIA Vera Rubin级硬件
- 用于大规模卫星制造的Gigasat
- 用于长期国内芯片供应的Terafab
这一构想随着SpaceX于2026年8月作为上市公司发布首个季度财报而变得更加清晰。SpaceX报告第二季度营收为78亿美元,同比增长92%,同时Starlink订阅用户翻倍至约1200万。在同一财报周期内,马斯克深化了与NVIDIA的合作关系,并表示SpaceX将围绕NVIDIA GPU构建未来的AI基础设施。
但Starmind本身并非首次出现在那次财报电话会议中。
SpaceX已于2026年1月向美国联邦通信委员会提交了由多达一百万颗卫星组成的轨道数据中心星座的申请。该公司随后将该项目的名称定为Starmind,发布了官方产品页面,并在其IPO材料中描述了AI计算卫星。
因此,8月的公告代表了一次重大的硬件和商业更新,而非轨道计算构想的首次披露。

SpaceX为何要将AI计算送入轨道
地面AI数据中心面临三大制约因素,且随着集群规模扩大而愈发严峻:
- 电力供应
- 散热
- 物理基础设施
一个多吉瓦级的人工智能园区需要发电能力、变电站、输电线路、土地、许可证、水或干式冷却基础设施、网络,以及多年的建设时间。
SpaceX认为,轨道改变了其中几项约束的经济性。
在晨昏太阳同步轨道上,卫星可以获得近乎连续的太阳照射,并避开天气、云层覆盖以及大多数地面土地限制。
这并不意味着能量真的是无限的或免费的。太阳能阵列仍然有质量、效率极限、退化、指向要求、制造成本和发射成本。
关键在于,一旦这些阵列进入轨道,发电就不再依赖本地电网。
太空并非“绝对零度冷冻库”
对轨道数据中心简化描述最重要的修正之一涉及冷却问题。
从日常意义上讲,太空是寒冷的,但真空并不会自动
冷却电子设备。
在地球上,服务器可以通过传导和对流将热量排入空气或液体系统。而在真空中,没有周围空气来带走热量。
热量最终必须通过热辐射离开航天器。
SpaceX表示,Starmind将使用散热器、蒸汽腔、主动冷却回路和热涂层,将热量从计算硬件转移到大型辐射表面。
其公开的Starmind页面声称,移除冷水机组、冷却塔、风扇和地面干式冷却器,可将冷却功率开销减少大约一个数量级。
这与说冷却毫不费力是不同的。
大型散热器增加了面积、质量、管道、泵、屏蔽和故障模式。微流星体、辐射、热循环和长期可靠性也很重要。
工程优势在于,最终的热排放机制可以直接向太空辐射,而无需运行同类的地面冷却设施。
AI1是首个Starmind卫星设计
首个被命名的Starmind计算卫星是AI1。
SpaceX将AI1描述为一颗具有本地计算能力的轨道卫星。它在轨道上发电,在机载运行AI工作负载,并通过高带宽激光链路将结果发送到Starlink网络。

设计在视觉上主要由大型可展开的太阳能和热控表面主导,而非普通星链卫星所配备的相控阵通信硬件。
这反映了不同的优化目标。
星链卫星主要是一个通信节点。
AI1则旨在成为一个计算节点。
AI1规格仍在变化中
Starmind的进展速度很快,以至于不同的官方资料已经显示出不同的AI1规格。
SpaceX Starmind页面较早的文字版本列出了:
| AI1规格 | 早期SpaceX页面 |
|---|---|
| 展开高度 | 20米 / 65英尺 |
| 翼展 | 70米 / 229英尺 |
| 计算载荷 | 150千瓦峰值 / 120千瓦平均 |
| 车辆效率 | 每公吨70千瓦 |
源文章包含了一个较晚的SpaceX界面截图,显示了修订后的数字:

该面板列出了:

| AI1规格 | 较晚捕获版本 |
|---|---|
| 展开高度 | 30米 / 98英尺 |
| 翼展 | 75米 / 246英尺 |
| 计算载荷 | 最高250千瓦峰值 / 175千瓦平均 |
| 车辆效率 | 每公吨75千瓦 |
马斯克还讨论了一种电池辅助设计,能够实现更高的短时峰值功率。
正确的理解不是某一张表格永远具有权威性。
AI1仍是一个不断演进的设计。 任何发布精确尺寸或功率数据的人都应注明日期,并在将其视为固定生产规格前核实SpaceX的实时页面。
原始中文文章混淆了不同版本的数据,包括将75米翼展与较旧的150千瓦/120千瓦功率配置混在一起。此版本将各修订版分开处理。
NVIDIA将为近期Starmind计算载荷提供动力

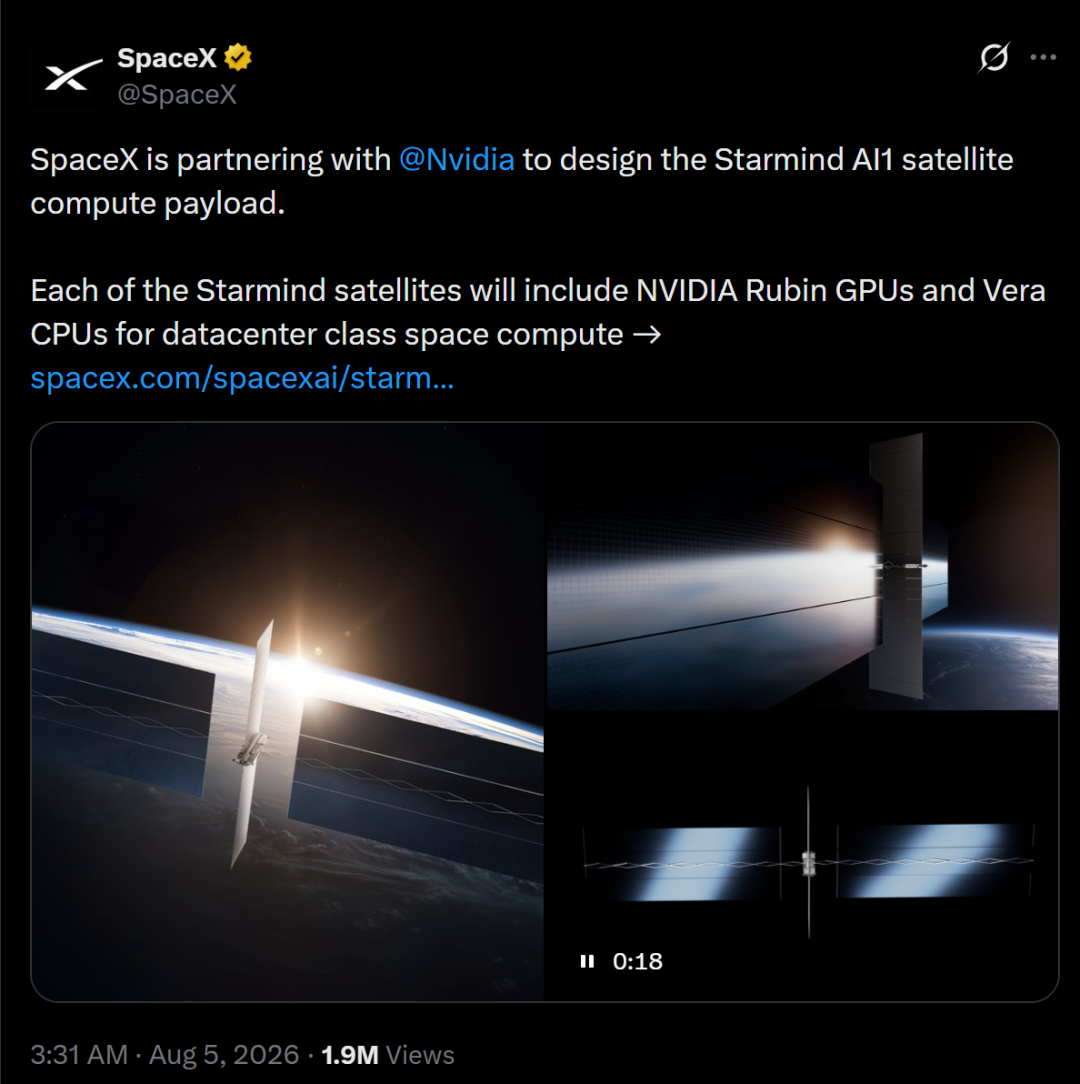

SpaceX在8月表示,正在与NVIDIA合作设计Starmind AI1计算载荷。
该公司表示,这些卫星将使用NVIDIA Rubin GPU和Vera CPU,在太空中实现数据中心级计算。
马斯克还表示,SpaceX今后将独家使用NVIDIA GPU,因为他认为Vera Rubin架构是目前可用的最强平台。
NVIDIA Vera Rubin NVL72是一个机架级系统,围绕以下组件构建:
- 72个Rubin GPU
- 36个Vera CPU
- NVLink 6交换
- ConnectX-9网络
- BlueField-4 DPU
- HBM4内存
- 横向扩展InfiniBand或Spectrum-X以太网
NVIDIA将该平台定位为面向超大型智能体、推理、训练和推理工作负载。
SpaceX的Starmind硬件策略在卫星系统层面仍被描述为模块化,公司还计划长期通过Terafab生产自己的先进AI芯片。
因此,该架构可以理解为两个阶段:
- 近期: NVIDIA Vera Rubin级计算
- 长期: 模块化载荷,随着内部芯片生产增长,可能集成SpaceX/Tesla设计的硅片
为什么NVIDIA Vera Rubin符合卫星功率范围
Starmind卫星实际上是在尝试将机架级AI计算机转变为航天器载荷。
这要求功率、冷却、计算、存储和互连系统进行协同设计,而不是像普通地面数据中心那样组装。
后期AI1功率目标——源捕获中高达250千瓦峰值——使航天器进入非常密集机架级AI系统所需的近似功率等级。
这并不意味着SpaceX可以拿一个地面NVL72机架,将其固定在航天器内部,然后原封不动地发射。
轨道硬件必须应对:
- 辐射
- 真空
- 发射振动
- 热循环
- 质量限制
- 功率转换
- 冗余冷却
- 故障隔离
- 远程维护约束
- 组件寿命
SpaceX将计算载荷描述为适应太空环境的数据中心级系统。
Starmind 将星链作为其网络层
计算只有在数据能够到达、结果能够返回给用户时才有价值。
SpaceX 的优势在于,它已经运营着一个庞大的光学卫星网络。
Starmind 的设计目标是通过高速星间激光链路连接到星链。
因此,AI 卫星本身可以更加专业化。它们无需复制宽带卫星上的全部无线电和相控阵硬件。
SpaceX 的 IPO 招股说明书称,其星链星座已经运行着超过 23,000 条星间激光链路。
预期的数据路径大致如下:
用户 / 企业
↓
星链或地面网络
↓
星链星座
↓
光学星间链路
↓
Starmind AI 计算卫星
↓
AI 推理 / 处理
↓
星链光学网络
↓
地面或最终用户
这构建了一种分布式架构,其中星链提供连接性,而 Starmind 提供集中式计算能力。
“3 毫秒”延迟的说法需要结合背景理解
原文称,位于地球上空 600–800 公里的 AI 卫星只会增加约 3 毫秒的物理延迟。
这个数字只描述了路径的一部分。
光在真空中大约每毫秒传播 300 公里。因此,从地面到 600–800 公里高度卫星的垂直单向路径,其理论传播时间约为 2–2.7 毫秒。
但一次真实的 Starmind 请求可能包括:
- 用户到星链的接入
- 一次或多次卫星跳转
- 从星链到 Starmind 的跳转
- 处理时间
- 返回跳转
- 地面路由
即使是简单的地面-卫星-地面往返,其传播延迟也大于单向 3 毫秒的估算值。
实际问题是,对于特定工作负载,总网络加推理延迟是否仍能与地面云区域竞争。
对于交互式推理,延迟至关重要。
对于长时间运行的训练、批处理、科学工作负载或后台代理,额外几毫秒或几十毫秒的影响可能小得多。
真正的优势在于网络加计算,而非仅仅轨道位置
没有全球网络的轨道数据中心,仍然需要昂贵的地面链路。
没有高密度轨道计算的全球网络,仍然会将大部分 AI 工作路由回地面数据中心。
Starmind 试图将两者结合起来。
该架构最终可能支持:
- 卫星网络附近的 AI 推理
- 分布式科学处理
- 地球观测分析
- 大型后台代理工作负载
- 模型训练或后训练
- 下行链路前的数据处理
- 向外部 AI 公司出租计算能力
究竟哪些工作负载在经济上可行,将取决于发射成本、电力供应、硬件寿命、网络连接、利用率、维护以及地面数据中心改进的速度。
星舰是质量入轨的关键需求
最难的经济变量可能是发射能力。
AI服务器很重。太阳能电池板体积庞大。散热器增加了大量面积和质量。
因此,一个有意义的轨道计算网络所需的发射能力远超传统卫星项目。
SpaceX的战略依赖于星舰实现完全且快速的重复使用。

在其IPO材料中,SpaceX以每公吨约100千瓦计算能力为基准对轨道AI卫星进行建模,并假设星舰在相关场景下的有效载荷约为100公吨。
按照这些比例,吉瓦级部署需要巨大的年入轨质量。
SpaceX自己的文件承认,向每年100吉瓦的轨道电力部署规模扩展将需要每年数千次发射。
这是一个雄心目标,而非当前的发射能力。
Gigasat是计划中的制造环节
发射只有在SpaceX能够足够快地制造计算卫星来填补这些发射时才有效。
该公司表示,正在得克萨斯州巴斯特罗普建设Gigasat工厂,以极高产量制造AI卫星。
其当前的Starmind页面称,该工厂旨在支持最早于2027年底开始生产和部署数千颗AI卫星。
SpaceX多年来一直在推进Starlink卫星制造的工业化,这提供了有用的基础。
但AI1比普通连接卫星大得多,功率密度也高得多。
从大规模生产Starlink航天器扩展到生产数千颗数据中心级卫星,仍然是一个重大的制造挑战。
部署时间表仍属前瞻性
不同的SpaceX材料显示了时间表推进的速度。
该公司2026年6月的IPO招股说明书称,预计最早于2028年开始部署轨道AI计算卫星。
后续的Starmind产品页面描述称,Gigasat最早将于2027年底生产并部署数千颗AI卫星。
这些表述属于前瞻性声明,而非已完成的里程碑。
因此,一篇务实的文章应避免将“Starmind于2027年发射”说成是板上钉钉的日期。
该项目取决于Starship的成熟度、卫星资质认证、计算硬件可用性、监管审批、热测试、抗辐射能力、激光组网以及制造规模。
SpaceX已申请运营多达一百万颗计算卫星
与Starmind相关的最大数字来自SpaceX向FCC提交的申请。
2026年1月,SpaceX申请授权运营一个包含多达一百万颗卫星的新型非地球静止轨道系统。
FCC于2月受理该申请,并开放公众意见征询。
拟议系统覆盖约500公里至2,000公里的轨道高度,并包含与Starmind系统及现有Starlink网络之间的光学星间链路。
申请多达一百万颗卫星的授权,并不等同于获批部署一百万颗卫星。
它确立了SpaceX希望监管机构考虑的最大架构规模。
任何实际星座仍将受到许可审批、碰撞风险、轨道碎片政策、发射经济性、硬件生产及市场需求等因素的制约。
轨道可持续性是一项重大约束
如此规模的计算星座会带来地面数据中心不存在的问题。
其中包括:
- 碰撞规避
- 轨道碎片
- 空间交通协调
- 大气再入
- 卫星亮度
- 发射排放
- 失效航天器
- 离轨可靠性
- 可用轨道壳层的拥堵
SpaceX表示,安全性和长期轨道可持续性是Starmind设计的一部分。
FCC审批流程将是这些声明接受公共利益与技术关切检验的场所之一。
该项目的规模意味着轨道安全并非次要问题,而是整个架构能否存在的前提。
SpaceX首份公开财报显示其为何有能力尝试此举
Starmind属于资本密集型项目,但SpaceX目前拥有多个大型业务,足以支撑基础设施建设。
在其作为上市公司的首份季度业绩中,SpaceX报告称:
| 2026年第二季度指标 | 报告结果 |
|---|---|
| 营收 | 78亿美元 |
| 同比营收增长 | 92% |
| Starlink订阅用户 | 约1200万 |
| Starlink营收增长 | 66% |
| AI营收增长 | 约250% |
| 总资本支出 | 超过180亿美元 |
| AI资本支出 | 约158亿美元 |
该公司的AI业务板块包括xAI、Grok、X、地面数据中心,以及与外部客户签订的计算协议。
SpaceX还与Anthropic和Google等公司签署了计算合同。
这就在当今地面AI基础设施与未来轨道计算计划之间架起了一座经济桥梁。
公司并不需要Starmind立即盈利,AI基础设施就能产生营收。
Terafab解决芯片瓶颈问题
发射数百万颗卫星不仅需要运载火箭和太阳能电池板。
还需要海量的AI加速器供应。
SpaceX和特斯拉目前正在开发Terafab,这是一个大型半导体综合体,旨在为地面和轨道系统生产先进芯片。

截至8月6日,SpaceX和特斯拉表示,位于得克萨斯州Grimes County的Terafab初始阶段将涉及约168亿美元的投资。
规划中的完整综合体被描述为超过1亿平方英尺的制造空间。
该项目旨在整合芯片制造、封装和测试。
SpaceX和特斯拉表示,他们未来合计需求可能超过1太瓦计算能力。
这是功率容量的比较,而非年能耗数据。
源文章将1太瓦描述为“美国年用电量的两倍”,这混淆了功率和能量单位。更精确的比较是,美国平均电力负荷大约在0.5太瓦量级;1太瓦约为该平均功率水平的两倍。
若SpaceX将独家采用NVIDIA芯片,为何还要自研定制芯片?
近期的NVIDIA合作与长期的Terafab计划并不必然相互矛盾。
SpaceX当下需要的是市面上可用的前沿硬件。
Terafab是一项多年期的制造战略。
可能的结果包括:
- NVIDIA仍是主要的加速器供应商
- SpaceX开发专用的轨道处理器
- 特斯拉在机器人和车辆中使用内部设计的芯片
Terafab生产多个芯片系列
- Starmind保持模块化有效载荷架构
具体的工作划分尚未在公开层面完全明确。
可以确定的是,SpaceX不希望未来AI的增长受制于芯片供应方面的单一外部瓶颈。
卡尔达肖夫指数是SpaceX官方叙事的一部分
源文章从工程层面转向了更为宏大的文明论证。
这种语言并非完全由评论者凭空创造。
SpaceX本身在其FCC申请中引用了卡尔达肖夫指数,将轨道数据中心描述为迈向能够利用更多太阳可用能量的文明的第一步。
卡尔达肖夫指数是一个推测性框架,用于按能源使用量对文明进行分类:
| 文明类型 | 简化定义 |
|---|---|
| 第一型 | 利用其行星尺度上可用的能量 |
| 第二型 | 利用其恒星尺度上可用的能量 |
| 第三型 | 利用其星系尺度上可用的能量 |
人类距离第二型文明还相去甚远。
Starmind星座也只会利用太阳输出能量的极小一部分。
卡尔达肖夫框架的相关性并不在于Starmind使人类成为第二型文明,而在于它展示了SpaceX如何呈现长期方向:将工业能源收集和计算从受限于行星的基础设施基础,转向太空。
从吉瓦到太瓦
SpaceX的公开材料讨论了将轨道AI计算从早期的小型卫星扩展到吉瓦级部署的规模。
其IPO招股说明书称,约每年10吉瓦的部署速率已足以支撑一项经济上具有吸引力的业务。
该公司还讨论了每年向轨道部署高达100吉瓦电力的长期目标。
这些数字并非当前能力。
它们是基于每吨计算能力、星舰有效载荷、发射频率、卫星制造、太阳能电池输出和AI芯片供应等假设而制定的规划目标。
在马斯克愿景的最外沿,是太瓦级的计算能力。
从每颗卫星数百千瓦发展到太瓦级网络,需要数百万台设备,或未来具备更高功率密度的航天器。
这正是Starmind直接连接Starship、Gigasat和Terafab的原因。卫星本身只是规模化问题中的一个环节。
月球出现在长期路线图中
SpaceX和特斯拉的Terafab材料走得更远。
它们包括月球质量驱动器作为可能的未来步骤。
质量驱动器是一种电磁发射系统,无需使用传统化学火箭即可从行星或月球表面加速有效载荷。
月球有两个特性使这一概念在理论上具有吸引力:
- 重力约为地球的六分之一
- 没有实质性大气层
如果月球上存在工业基础设施,理论上可以在那里加工材料,并以比地球更低的能量需求发射到太空。
但这远远超出了当前Starmind部署计划的范围。
它将需要月球采矿、制造、发电、建设、芯片供应、
自主机器人技术,以及全新的物流系统。
这属于长期愿景部分,而非近期产品路线图。
Starmind可能首先用于什么
最实用的早期工作负载可能是那些能容忍一定网络开销、并受益于充足星载电源的任务。
可能的候选包括:
AI推理
卫星接收输入,在本地运行模型,并通过Starlink返回输出。
批量代理工作
长时间运行的代理可以执行研究、编码、模拟或数据处理,无需逐帧人工交互。
地球观测处理
卫星图像和传感器数据可以在采集地附近处理,减少必须发送到地面的数据量。
科学计算
轨道系统可以处理天文学、天气、通信或其他太空生成的数据集。
训练和后期训练
长时间计算任务可能对面向用户的网络延迟不太敏感,尽管跨卫星的分布式训练会带来严苛的互连要求。
外部计算租赁
SpaceX已经将地面计算租赁给外部AI公司。Starmind最终可以将这种基础设施模式扩展到轨道。
这些是合理的用例,并非保证推出的产品。
仍需解答的工程问题
Starmind已超越模糊概念,但仍有几个重大问题悬而未决。
散热器能否经济地扩展?
高密度计算会产生巨大的废热。散热器面积、质量、流体回路、泵、屏蔽和寿命将决定轨道冷却是否真的比地面方案更便宜。
芯片的经济寿命能维持多久?
AI加速器很快就会过时。
一颗发射成本高昂但无法升级的卫星,可能在航天器本身达到寿命终点之前就失去竞争力。
硬件能否进行维护?
地面数据中心的技术人员可以更换故障的电源、线缆、交换机、内存和计算托盘。
轨道系统需要极高的冗余度,或一套切实可行的维护策略。
辐射将如何影响前沿硬件?
商用AI芯片并非天然为高辐射环境设计。
SpaceX必须在不过度增加卫星重量的前提下,结合屏蔽、容错、软件恢复和组件选型来应对这一问题。
发射成本到底有多重要?
只有当发射成本、卫星制造和更换周期下降到足以弥补太空运行复杂性时,轨道计算才具有吸引力。
监管机构会允许什么?
一个以数十万或数百万颗卫星计量的星座将重塑轨道环境。
许可和可持续性约束可能变得与工程技术同等重要。
原文哪些地方说得对——哪些地方需要谨慎看待
消息源准确捕捉到了SpaceX雄心的规模。
Starmind是真实的。AI1作为已发布的设计是真实的。Gigasat作为规划中的工厂是真实的。NVIDIA正在与SpaceX合作开发计算载荷。Terafab现已正式成为德克萨斯州的一个公开项目。
然而,一些戏剧化的描述应更谨慎地对待。
| 说法 | 更准确的解读 |
|---|---|
| Starmind 首次在财报中公布 | 项目和监管文件早于财报;财报周期补充了主要的 NVIDIA 和财务细节 |
| 太空提供免费的“绝对零度”冷却 | 真空消除了对流;废热必须转移到散热器并以热辐射形式排放 |
| AI1 有一个固定规格 | 公开规格在修订之间已经发生变化 |
| 轨道 AI 仅增加 3 毫秒延迟 | 大约 2–2.7 毫秒是 600–800 公里高度下理想单向传播分量,并非完整应用延迟 |
| 太空运营成本趋近于零 | 发射、卫星制造、替换、组网、运营和故障风险仍然巨大 |
| 1 太瓦等于美国年用电量的两倍 | 1 太瓦是功率;它大约是平均电力负荷的两倍,而非能源总量 |
| 2027 年部署已保证 | SpaceX 材料描述的是 2027 年底的制造目标,而早期文件引用的是 2028 年部署;两者均为前瞻性声明 |
这个项目本身已足够令人印象深刻,无需将工程假设转化为既成事实。
常见问题解答
什么是 SpaceX Starmind?
Starmind 是 SpaceX 提出的轨道 AI 计算网络。它使用太阳能供电的计算卫星,通过 Starlink 的光学网络连接,在太空中运行 AI 工作负载,并将结果传回地球。
什么是 Starmind AI1 卫星?
AI1 是 SpaceX 公布的首个 Starmind 计算卫星设计。它结合了大型太阳能阵列、热辐射器、高密度计算硬件和激光连接,而非主要侧重于宽带无线电天线。
Starmind 会使用 NVIDIA GPU 吗?
SpaceX 宣布与 NVIDIA 合作设计 AI1 计算载荷,并表示 Starmind 卫星将使用 NVIDIA Rubin GPU 和 Vera CPU。SpaceX 还在通过 Terafab 制定长期芯片制造战略。
一颗 AI1 卫星有多强大?
答案仍在变化。早期 SpaceX 材料列出了 150 千瓦峰值和 120 千瓦平均计算载荷功率,而后期接口截图显示峰值高达 250 千瓦,平均为 175 千瓦。
太空是否让数据中心冷却变得容易?
并非自动如此。真空消除了对流,因此热量必须传输到大型散热器并以热辐射形式排放。SpaceX 认为这可以降低冷却系统的功率开销,但热管理硬件仍是一个重大工程挑战。
Starmind 的延迟会有多低?
在600至800公里的高度,到卫星的理想单向传播时间大约为2至2.7毫秒。实际的端到端延迟会更高,因为请求可能需要经过星链链路、路由系统、处理过程以及返回路径。
星智(Starmind)何时发射?
SpaceX在6月份的IPO材料中将轨道AI计算部署描述为最早在2028年,而后续的星智页面则提到Gigasat的生产和部署最早在2027年底开始。这些是目标,而非保证日期。
SpaceX真的计划发射一百万颗AI卫星吗?
SpaceX已向美国联邦通信委员会(FCC)申请授权,运营一个最多包含一百万颗卫星的轨道数据中心系统。该申请是一份监管文件,并不意味着这一百万颗卫星已获批准或一定会发射。
相关工具
- SpaceX星智:SpaceX关于AI1卫星和轨道AI计算架构的官方页面。
- NVIDIA Vera Rubin NVL72:NVIDIA的机架级平台,结合了Rubin GPU、Vera CPU、网络和存储加速。
- SpaceX星舰:SpaceX预计用于大规模轨道基础设施的完全可重复使用重型运载系统。
- 星链:SpaceX的卫星通信网络,以及旨在将星智与地球连接的通信层。
- Terafab:SpaceX与特斯拉的半导体制造项目,旨在满足未来AI芯片需求。
- NVIDIA太空计算:NVIDIA关于轨道和太空应用加速计算的官方概述。
相关链接
- SpaceX Starmind 官方页面:当前产品概览、AI1 设计、热管理方案、激光连接、Gigasat 和芯片策略。
- SpaceX 轨道数据中心 FCC 通知:FCC 通知接受 SpaceX 申请,涉及最多一百万个计算卫星的系统。
- SpaceX 2026 年欧盟招股说明书:SpaceX 对轨道 AI 计算、电力、冷却、网络、发射假设和风险因素的详细公开描述。
- SpaceX IPO 路演:投资者演示,涵盖轨道 AI 计算和主要基础设施里程碑。
- NVIDIA Vera Rubin NVL72:NVIDIA 72-GPU Vera Rubin 机架级 AI 系统的官方规格。
- 路透社:SpaceX 首次公开财报:关于 SpaceX 78 亿美元季度业绩、Starlink 增长、AI 投资和 NVIDIA 策略的独立报道。
- 路透社:SpaceX 和特斯拉 Terafab:关于 168 亿美元初始 Terafab 投资及计划中的 1 亿平方英尺得克萨斯半导体综合体的报道。
摘要
SpaceX 的 Starmind 项目旨在将 AI 基础设施与公司在卫星、激光、运载火箭、制造和地面计算方面的现有优势相结合。
首款 AI1 设计采用大型太阳能和热表面、数据中心级计算以及 Starlink 光学网络。SpaceX 还宣布与 NVIDIA 围绕 Vera Rubin 硬件建立合作伙伴关系,而 Gigasat 和 Terafab 则解决实现更大规模所需的制造和芯片供应问题。
这一愿景在局部技术上可行,但在全面规模上极其困难。真空中的冷却并非免费,延迟比单一 3 毫秒数字更复杂,规格仍在变化,部署依赖于 Starship 发射频率、监管、硬件可靠性和经济性。
Starmind 最好被理解为一个真实但快速演进的基础设施项目——而非成品太空数据中心,也尚未证明轨道 AI 计算比在地球上建设同等容量更便宜。
